La tercera etapa de la central solar Puerto Peñasco supera el 27% de avance y contará con 563,000 paneles

Sonora

La Comisión Federal de Electricidad (CFE) inicia la instalación de los postes que sostendrán los módulos fotovoltaicos de la Secuencia III, de 300 MW, cuya entrada en operación está prevista para diciembre de 2027. El complejo, ubicado en Sonora, alcanzará una potencia de 1,000 MW cuando concluyan sus cuatro etapas.

PV MAGAZINE

La Comisión Federal de Electricidad (CFE) de México informa que la construcción de la Secuencia III de la Central Fotovoltaica Rafael Galván Maldonado, ubicada en Puerto Peñasco, Sonora, registra un avance físico superior al 27%. Esta etapa incorporará 300 MW de generación solar y tiene prevista su entrada en operación comercial para diciembre de 2027.

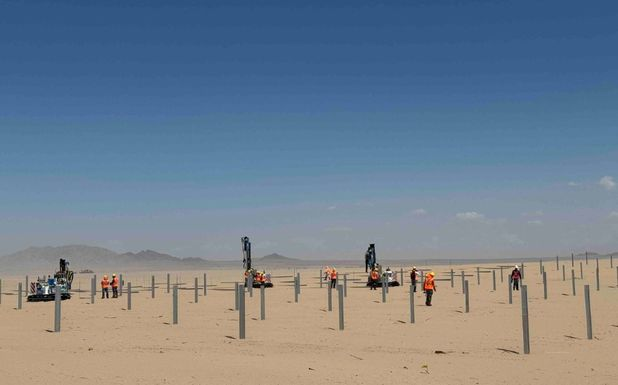

Según el último comunicado de la empresa pública, el pasado 10 de septiembre comenzaron los trabajos de hincado de postes estructurales en el área del Centro de Transformación 2 (CT-2). Estas estructuras servirán de soporte para los cerca de 563,000 módulos fotovoltaicos previstos en la tercera etapa del proyecto.

En total, se instalarán 84,182 postes de acero, que se introducirán en el terreno a profundidades superiores a dos metros mediante maquinaria especializada. Para ejecutar estos trabajos se utilizan cuatro hincadoras Pauselli 900, equipadas con sistemas de posicionamiento y control que permiten verificar la ubicación, alineación y elevación de cada elemento conforme al diseño de ingeniería.

La CFE explica que este procedimiento permite adaptar las estructuras a las características topográficas del terreno y proporciona resistencia frente a cargas elevadas y condiciones de viento. Asimismo, señala que el sistema reduce la necesidad de excavaciones y cimentaciones permanentes de concreto, además de facilitar el eventual desmantelamiento de las instalaciones al finalizar su vida útil.

La Secuencia III contempla también un sistema de almacenamiento de energía mediante baterías de 103 MW de potencia y tres horas de duración, equivalente a 309 MWh de capacidad energética.

En septiembre de 2025, la CFE abrió entonces el procedimiento de contratación para esta etapa, cuya inversión se estimaba inicialmente en 270 millones de dólares.

Posteriormente, en enero de 2026, el gobernador de Sonora, Alfonso Durazo, anunció una inversión de 347 millones de dólares y adelantó a julio de 2027 la fecha prevista de puesta en marcha. Sin embargo, la información más reciente de la CFE y la plataforma gubernamental Proyectos México mantienen diciembre de 2027 como fecha de operación comercial.

Actualmente, las dos primeras secuencias de Puerto Peñasco se encuentran en operación comercial y suman 420 MW fotovoltaicos, además de 72 MW de almacenamiento. La primera, de 120 MW, comenzó a operar en abril de 2023 y suministra electricidad a Puerto Peñasco. La segunda, de 300 MW, inició operaciones en septiembre de 2024 y entrega energía a Mexicali, Baja California.

El desarrollo contempla una cuarta secuencia de 280 MW, cuya entrada en operación está prevista para marzo de 2028, según la información publicada por Proyectos México.

Una vez completadas las cuatro etapas, el complejo alcanzará una potencia fotovoltaica de 1,000 MW y contará con sistemas de almacenamiento mediante baterías. En junio pasado, la CFE cifró en 246 MW la potencia total de almacenamiento prevista y en más de 1,400 millones de dólares la inversión global del proyecto.

Las dos etapas pendientes forman parte del Programa de Desarrollo 2026-2030 de la CFE, que prevé incorporar 5,477 MW fotovoltaicos mediante proyectos propios y esquemas de inversión mixta.
